Ремонт трёхкомнатной квартиры: бюджет, сроки и очерёдность комнат
Трёхкомнатная квартира на 60-80 м2 – это уже не «переклеить обои за отпуск». Здесь пять-шесть дверей, несколько десятков розеток и светильников, санузел, кухня и длинный коридор. А семья чаще всего живёт в этих же стенах и съезжать на полгода не готова. Поэтому первые вопросы одни и те же: сколько денег закладывать, сколько это продлится и с какой комнаты начинать.
Ниже – три уровня бюджета с цифрами для Калуги, реальные сроки с учётом высыхания, два сценария очерёдности (квартира пустая или вы в ней живёте) и список работ, которые в трёшке выгоднее провести разом во всех комнатах.
Чем трёшка отличается от двушки, кроме площади
Типовая трёхкомнатная в Калуге – это 55-60 м2 в хрущёвке, 60-75 м2 в панельных домах 1970-90-х и 70-85 м2 в новостройке. От двушки её отделяют всего 15-20 м2, но работ прибавляется больше, чем метров.
- Двери и проёмы. Три комнаты, кухня, ванная и туалет – это 5-6 дверей, каждая с коробкой, наличниками и порогом.
- Электрика. Кабельные линии от щитка длиннее, групп больше, а розеток в трёх комнатах набирается несколько десятков.
- Коридор. Часто длинный, с поворотом, и через него идут все материалы и мусор.
- Люди. В трёшке обычно живёт семья с детьми или с пожилыми родителями, и ремонт приходится встраивать в их распорядок.
Есть и плюс. Три комнаты позволяют вести ремонт «перекатом»: семья живёт в одной-двух комнатах, пока бригада работает в остальных. В однушке так не получится, в двушке выходит с трудом.

Сколько стоит ремонт трёхкомнатной квартиры
Цену «за метр» в рекламе обычно называют за работу без материалов. Реальный бюджет складывается из работы, черновых и чистовых материалов, доставки и вывоза мусора, и примерно половина суммы уходит на материалы. В таблице ниже ориентиры под ключ с материалами среднего класса для Калуги и области на 2026 год.
Какой уровень вам нужен, решает состояние квартиры. Если проводка алюминиевая, трубы старые, а стены пошли волной, косметика только спрячет проблемы на пару лет. Чем три вида ремонта различаются по составу работ, подробно разобрано в статье косметический, капитальный или евроремонт.
| Вид ремонта | Руб/м2 под ключ | Трёшка 60 м2 | Трёшка 70 м2 | Трёшка 80 м2 |
|---|---|---|---|---|
| Косметический | 5 000-9 000 | 300-540 тыс | 350-630 тыс | 400-720 тыс |
| Капитальный | 12 000-20 000 | 720 тыс-1,2 млн | 840 тыс-1,4 млн | 960 тыс-1,6 млн |
| Евроремонт | 20 000-32 000 | 1,2-1,9 млн | 1,4-2,2 млн | 1,6-2,6 млн |
Куда уходят деньги в трёшке
Если разложить смету капитального ремонта по помещениям, ванная и туалет занимают 4-6 м2, но забирают почти пятую часть бюджета: плитка на стены и пол, гидроизоляция, сантехника, короба. Кухня на 8-10 м2 дорога из-за фартука, отдельных линий под технику и выводов воды. В жилых комнатах основная работа – выравнивание стен, обои или покраска, пол и потолок, и метр там стоит дешевле.
Отдельная статья расходов – инженерия на всю квартиру: новый щиток, кабельные линии, разводка воды и канализации. В готовом ремонте её не видно, но урезать её нельзя, переделка потом обойдётся втрое. Как читать смету по строкам и где в ней прячутся лишние позиции, показано в разборе сметы на ремонт квартиры.
Куда уходит бюджет капитального ремонта трёшки
Оценка для трёшки около 70 м2 со средними материалами, без кухонного гарнитура и мебели. Доли заметно смещаются в зависимости от выбранной плитки и сантехники.
Закладывайте резерв 10-15%
В трёшке после демонтажа почти всегда что-то всплывает: гнилой участок трубы в стене, пустоты под старой плиткой, заваленный проём. Резерв 10-15% от сметы бригада может и не потратить. Он нужен, чтобы ремонт не встал на полпути, когда деньги кончились на третьей комнате.
Съехать или жить в квартире во время ремонта
Для трёшки это главный вопрос, от ответа на него зависит весь порядок работ. Вариантов два.
Вариант 1. Освободить квартиру целиком
Бригада идёт по всей площади сразу: демонтаж везде, потом перегородки и инженерия везде, потом штукатурка и стяжка. Так быстрее всего и дешевле по работе. Минус один: на 3-5 месяцев нужно где-то жить. Аренда двушки в Калуге – ориентир 20-35 тыс рублей в месяц, то есть 80-175 тыс за время ремонта. Если можно пожить у родителей или на даче, этот вариант выгоднее.
Вариант 2. Жить и ремонтировать по комнатам
Семья живёт в одной-двух комнатах, пока бригада работает в остальных, потом меняются местами. Съём не нужен, но ремонт растягивается примерно в полтора раза, а каждое возвращение бригады к уже начатым работам стоит денег.
Жить в квартире: плюсы
- Не нужно платить за съём 3-5 месяцев
- Вы каждый день видите, как идут работы
- Расходы проще растянуть по этапам
Жить в квартире: минусы
- Ремонт идёт примерно в полтора раза дольше
- Пыль в жилых комнатах даже при хорошей защите
- Работа кусками обходится бригаде и вам дороже
- Шумные работы только в разрешённые часы
Что сделать сразу во всей квартире
Ремонт по комнатам не означает, что каждую комнату проходят от начала до конца отдельно. Часть работ разумно провести по всей квартире разом, иначе потом придётся штробить уже готовые стены.

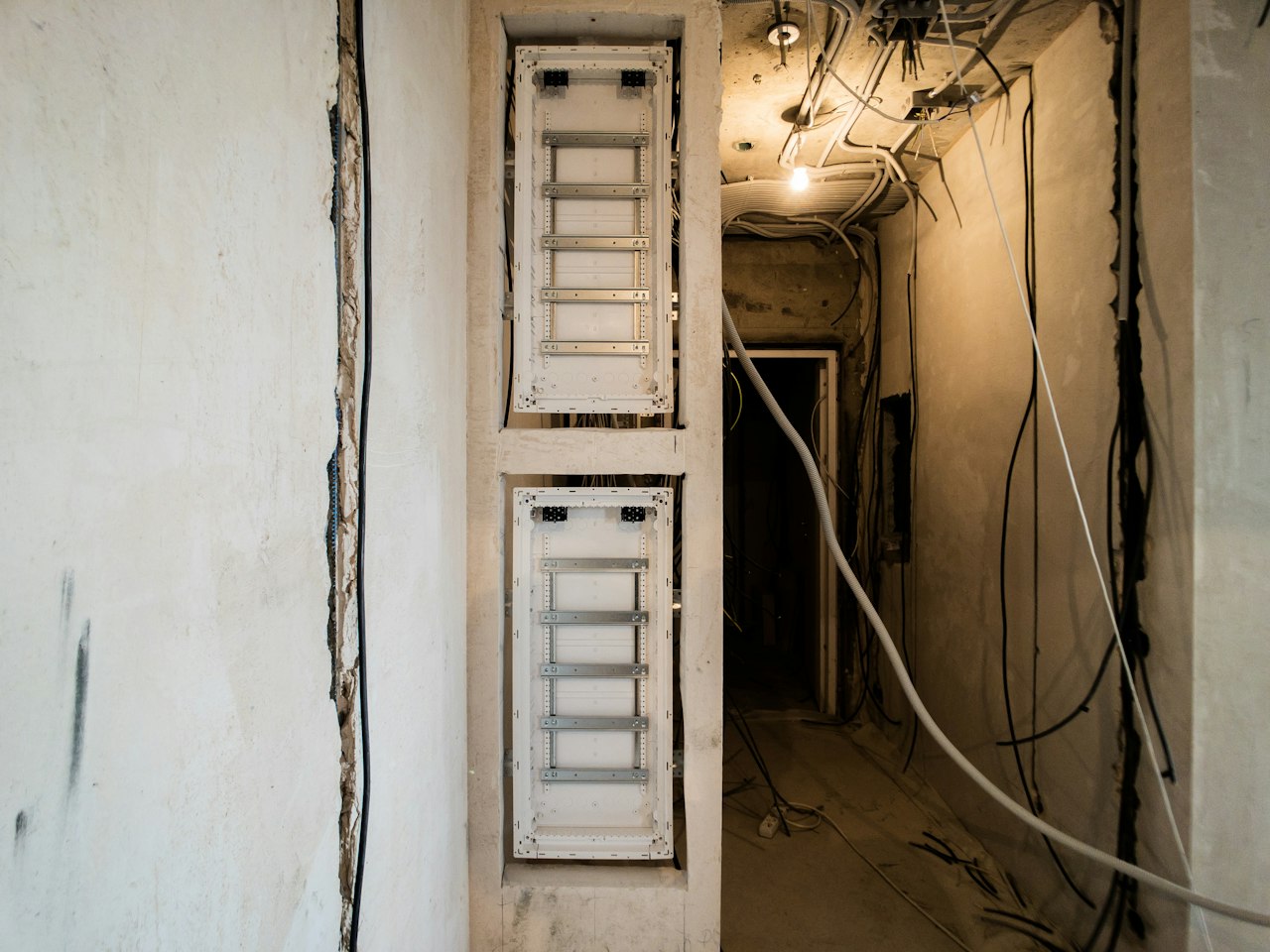

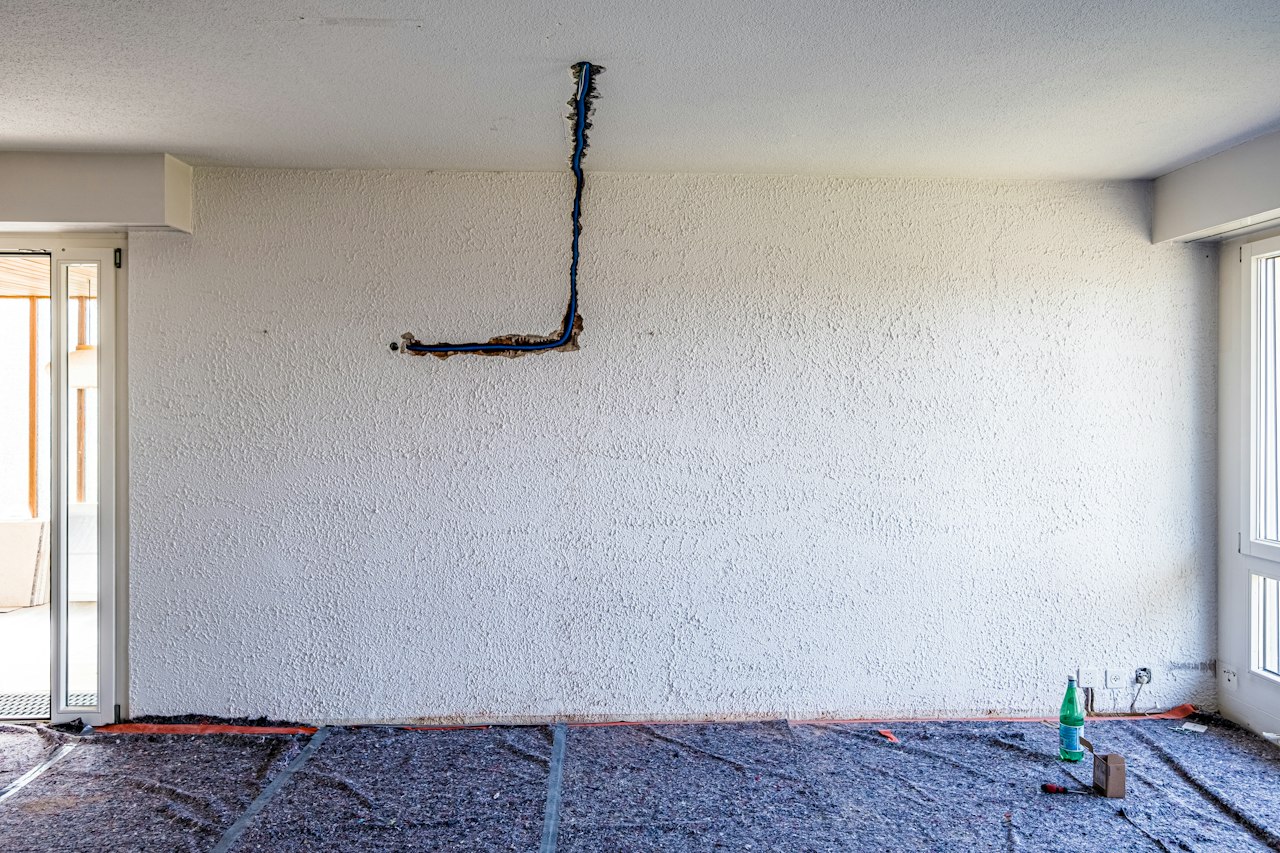

- Электрика. Новый щиток и все кабельные линии от него в каждую комнату. Штробить стены по одной комнате – значит трижды устраивать бетонную пыль. Что входит в разводку и где чаще ошибаются, есть в статье про электромонтаж в квартире.
- Водопровод и канализация. Разводка от стояков до санузла и кухни, если трубы меняются.
- Окна и балконная дверь. Замена всех окон за один выезд дешевле, а откосы потом отделывают вместе со стенами комнат.
- Демонтаж и перегородки. Самые шумные и пыльные работы: сбить старую плитку, снести лишние стены, поставить новые.
- Чистовые материалы. Ламинат, плитку, обои и плинтус берите сразу на всю квартиру с запасом. Через полгода коллекцию могут снять с продажи, а новая партия часто отличается по тону.
Такой общий этап занимает 2-4 недели. На это время из квартиры лучше всё-таки уехать хотя бы частично, например отправить детей к бабушке: перфоратор по бетону и пыль от штробления с обычной жизнью совмещаются плохо.

Очерёдность комнат, если вы живёте в квартире
Порядок ниже подходит большинству трёшек. Его можно менять под вашу семью, но коридор в любом случае оставляют на конец: через него весь ремонт носят материалы и мусор. Если санузел в аварийном состоянии и течёт, его ставят сразу после общего этапа.
Порядок ремонта трёшки с проживанием
- Общий этап. Демонтаж, перегородки, электрика и трубы по всей квартире, замена окон. 2-4 недели, самый тяжёлый период.
- Комната-база. Самая дальняя от входа или самая тихая комната: стены, потолок, пол, дверь. Сюда переезжает семья с вещами.
- Вторая и третья комнаты. Бригада переходит в освободившиеся комнаты. Вещи из них заранее переносят в комнату-базу или на хранение.
- Санузел. Одним рывком за 2-3 недели, когда плитка и сантехника уже куплены. Заранее решите, где будете мыться, и попросите бригаду как можно дольше держать унитаз подключённым. Этапы по дням расписаны в статье про ремонт ванной комнаты под ключ.
- Кухня. На 2-4 недели в одной из комнат ставят временную кухню: электроплитку, микроволновку, чайник. Гарнитур заказывают заранее под финальные размеры.
- Коридор и прихожая. Последними, когда через них больше ничего не носят: стены, пол, входная дверь, если она меняется.
Совет: в комнату-базу сразу ставьте дверь
Межкомнатная дверь с уплотнителем в комнате, где живёт семья, защищает от пыли лучше любой плёнки. Поставьте её сразу после отделки этой комнаты, не дожидаясь, пока будут готовы остальные двери. Коробку потом не придётся трогать.
Очерёдность работ, если квартира пустая
Когда в квартире никто не живёт, делить её на комнаты нет смысла. Бригада проходит каждый этап сразу по всей площади: демонтаж, перегородки, электрика и сантехника, штукатурка стен, стяжка пола.
Чистовую отделку ведут сверху вниз и от дальней комнаты к входной двери, чтобы не ходить по готовому полу с вёдрами. Санузел с плиткой обычно делает отдельный мастер параллельно с комнатами. Полная последовательность шагов для любой квартиры расписана в статье про этапы ремонта квартиры.
Чаще всего сроки срывает спешка с полом. Цементная стяжка толщиной 5-6 см сохнет 4-6 недель, и класть на неё ламинат или кварцвинил раньше нельзя: покрытие вспучится. От чего зависит время высыхания и как его проверить, есть в материале про стяжку пола.

Как жить на стройке: пыль, шум и соседи
Если вы остаётесь в квартире, готовьтесь до начала демонтажа.

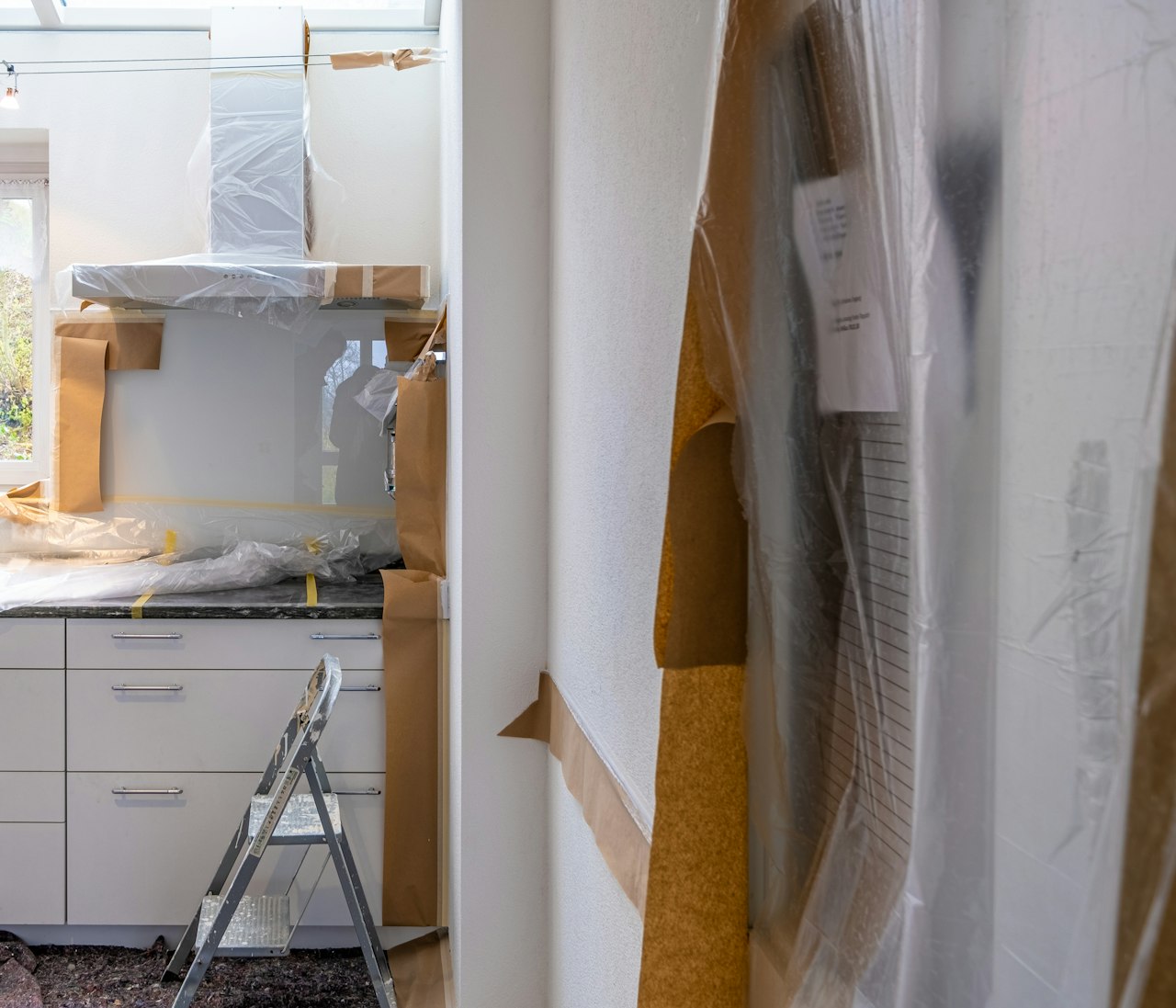

- Пыль. Проём ремонтируемой комнаты закрывают плёнкой с молнией, щель под дверью жилой комнаты – влажной тряпкой. Бригада работает со строительным пылесосом, а шпаклёвку шлифует при закрытой двери.
- Вещи. Одежду и текстиль убирают в плотные пакеты или вакуумные мешки, технику и книги – в коробки. Часть мебели проще отвезти в гараж.
- Запахи. После грунтовки, шпаклёвки и покраски комнату проветривают несколько дней. Детей и людей с аллергией в свежеокрашенную комнату сразу не селите.
- Дети и животные. Договоритесь с бригадой, что инструмент и смеси на ночь убираются.
Про шум. В Калужской области действует областной закон о тишине: шумные ремонтные работы в многоквартирном доме разрешены в будни с 8 до 21 часа, в субботу, воскресенье и праздники – с 10 до 21. Самые громкие работы вроде штробления и сноса стен лучше собрать в будние дни и заранее предупредить соседей объявлением в подъезде.

Перфоратор в субботу утром – прямой путь к конфликту
Штраф за нарушение тишины невелик, но соседи, которых разбудили в выходной, потом жалуются в управляющую компанию на каждый стук. Повесьте у лифта график шумных работ и держитесь его.
Сколько длится ремонт трёхкомнатной квартиры
Срок трёшки упирается не в скорость бригады, а в технологические паузы: высыхание штукатурки и стяжки, изготовление кухни и дверей под размер, поставку плитки под заказ.
Ориентиры для 60-80 м2 при непрерывной работе: косметический ремонт – 6-8 недель, капитальный – 3-5 месяцев, евроремонт с перепланировкой и дизайн-проектом – 5-7 месяцев. Если вы живёте в квартире и работы идут по комнатам, прибавляйте ещё 30-50%. Кухню и двери заказывайте сразу после выравнивания стен, чтобы их изготовление шло параллельно с чистовой отделкой.
Капитальный ремонт трёшки по этапам
Ориентир для 70 м2 без проживания. Этапы частично идут внахлёст: пока сохнет стяжка, делают потолки, откосы и санузел, поэтому в сумме выходит 3-5 месяцев.
Ошибки, которые в трёшке обходятся дороже всего
- Нет общего плана на всю квартиру. Первую комнату сделали, а через месяц выясняется, что кабель к кухне надо тянуть через неё. Схема розеток, света и воды нужна на всю трёшку до начала работ.
- Разные уровни пола. В одной комнате ламинат на подложке, в другой плитка на клею, в коридоре линолеум. Если заранее не вывести общий уровень стяжки, на каждом проёме появится порог.
- Материалы партиями. Плитка и обои из разных партий различаются по тону, а докупить ту же коллекцию через полгода бывает уже невозможно.
- Каждая комната – новая бригада. За стыки работ тогда не отвечает никто. Надёжнее один подрядчик с договором и сметой на всю квартиру, даже если оплата идёт по этапам.
- Нет резерва. Деньги кончаются на коридоре, и он годами стоит с черновой стяжкой.
📌 Коротко о главном
- Для трёшки 70 м2 в Калуге ориентир под ключ с материалами: косметика 350-630 тыс, капитальный ремонт 0,84-1,4 млн, евроремонт от 1,4 млн.
- Самые дорогие метры – санузел и кухня; инженерию по всей квартире не урезайте даже при скромном бюджете.
- Электрику, трубы, окна, демонтаж и закупку чистовых материалов делайте сразу на всю квартиру, даже если комнаты отделываете по очереди.
- С проживанием порядок такой: общий этап, комната-база, остальные комнаты, санузел рывком, кухня с временной, коридор последним.
- Капитальный ремонт трёшки идёт 3-5 месяцев, с проживанием – на 30-50% дольше.
Частые вопросы
Сколько стоит капитальный ремонт трёхкомнатной квартиры в Калуге?
Ориентир под ключ с материалами среднего класса – 12-20 тыс рублей за м2, то есть примерно 0,84-1,4 млн за квартиру 70 м2. Итог зависит от состояния стен и труб, планировки и выбранных материалов и считается по смете после замера.
Можно ли жить в квартире во время ремонта?
Можно, если вести ремонт по комнатам: семья живёт в одной-двух комнатах, бригада работает в остальных. Самый пыльный общий этап (демонтаж, штробление, перегородки) на 2-4 недели лучше переждать вне квартиры. Весь ремонт при этом растягивается на 30-50%.
С какой комнаты начинать ремонт трёшки?
Если квартира пустая, работают этапами по всей площади, а чистовую отделку ведут от дальней комнаты к выходу. Если вы в ней живёте, после общего этапа начинают с комнаты-базы, куда переедет семья. Коридор в обоих случаях делают последним.
Сколько длится ремонт трёхкомнатной квартиры?
Косметический – около 1,5-2 месяцев, капитальный – 3-5 месяцев, евроремонт с перепланировкой – 5-7 месяцев. Большую часть срока определяют высыхание штукатурки и стяжки и изготовление кухни и дверей.
Можно ли делать ремонт в выходные?
По закону Калужской области о тишине шумные ремонтные работы в многоквартирном доме в субботу, воскресенье и праздники разрешены с 10 до 21 часа, в будни – с 8 до 21. Поклейка обоев соседям не мешает, перфоратор лучше оставить на будни.
Планируете ремонт трёшки и не знаете, съезжать ли на время работ? Замерщик РемСтрой40 приедет бесплатно, осмотрит квартиру и предложит порядок работ под вашу семью – со сметой, договором, поэтапной оплатой и гарантией 3 года.
