Как сэкономить на ремонте квартиры и не пожалеть через год

Как сэкономить на ремонте квартиры и не пожалеть через год

Как сэкономить на ремонте квартиры и не пожалеть через год

Сэкономить на ремонте можно двумя путями. Первый – удешевить то, что на виду: плитку, пол, обои, потолок. Второй – урезать то, что спрятано в стенах и полу. Первый путь работает. Второй через год-два возвращается протечкой, горячей розеткой или вздувшимся ламинатом, и чинить приходится вместе с новой отделкой.

Ниже – где резать бюджет безопасно, какие статьи трогать нельзя, какие материалы-аналоги не уступают дорогим и как спланировать ремонт, чтобы не платить дважды. Цифры – ориентир по Калуге на 2026 год.

Куда уходят деньги в ремонте

Короткооколо половины сметы – работа, остальное – материалы и логистика. Черновой этап у скромного и дорогого ремонта почти одинаков, а разницу в разы дают чистовые материалы и сложные решения.

Прежде чем резать бюджет, посмотрите, из чего он состоит. В смете капитального ремонта на работу обычно уходит 40-50% суммы, остальное – материалы, доставка и вывоз мусора. Материалы делятся на черновые (смеси, кабель, трубы, гидроизоляция) и чистовые (плитка, пол, обои, двери, сантехника).

Черновой этап у скромной и у дорогой квартиры почти одинаков: те же стяжка, штукатурка, розетки и трубы. Вилку в разы дают чистовые материалы и сложность решений: плитка по 900 и по 5000 руб за м2, ровные стены или ниши с подсветкой, одна люстра или три группы света. Поэтому сдвинуть смету вниз проще всего до начала работ, пока вы решаете, что и из чего делать.

Чертёж планировки квартиры, карандаши и линейка на столе
40-50%
сметы уходит на работу, остальное – материалы и логистика
12-20 тыс
руб/м2 – капремонт под ключ в Калуге, ориентир 2026
10-15%
резерв сверху сметы, во вторичке до 20%

Правило одно: то, что закроет отделка, делают на совесть

Короткоэкономьте на том, что меняется за выходные и без пыли. Проводку, трубы, гидроизоляцию и основание делают один раз на десятилетия, и их переделка обходится дороже всего.

Разложите всё, что есть в смете, на две корзины. В первую – то, что лежит на виду и меняется без вскрытия: обои, краска, светильники, смесители, двери, даже ламинат. Во вторую – то, что закроют плиткой, штукатуркой и стяжкой: кабель, трубы, гидроизоляция, выравнивание, закладные под тяжёлую технику.

Обои переклеивают через 7-10 лет за пару дней. Проводку и трубы закладывают на 25-30 лет и дольше, а добраться до них можно только через разбор отделки. Сэкономили 10 тысяч на кабеле – при первой проблеме заплатите за штробы, шпаклёвку и перекраску комнаты. Экономия из первой корзины безопасна, из второй почти всегда превращается в переделку.

Где экономить нельзя: скрытые работы

Короткоэлектрика, разводка воды и канализации, гидроизоляция мокрых зон и ровное сухое основание. В смете это небольшая доля, а цена ошибки здесь самая высокая.

Электрика

Медный кабель в негорючей изоляции с маркировкой «нг-LS», сечение 1,5 мм2 на свет и 2,5 мм2 на розетки, отдельные линии на стиральную машину, духовку и водонагреватель, автоматы и УЗО в щитке. Кабель 3х2,5 стоит примерно 100-140 руб за метр, на двушку уходит несколько сотен метров. Дешёвый кабель с заниженным сечением сбережёт ориентировочно 10-15 тысяч на всю квартиру, а греться под нагрузкой будет все годы. Схему линий мы разбирали в статье про электромонтаж в квартире.

Трубы

Чем меньше соединений спрятано в стене, тем спокойнее. Разборные резьбовые соединения в штробу не замуровывают, к ним оставляют доступ через люк. Перед закрытием разводку проверяют давлением: опрессовка занимает полчаса и страхует от протечки внутри стены.

Гидроизоляция

В санузле обмазочную гидроизоляцию наносят на весь пол с заходом на стены на 15-20 см, в зоне душа выше, углы и выводы труб проклеивают лентой. На санузел 4 м2 это несколько тысяч рублей. Без неё первая же протечка уходит к соседям снизу, и платить приходится за два ремонта.

Основание

Стяжке и штукатурке дают высохнуть, смесь берут по назначению. Ламинат на сырой стяжке вздувается, а плитка на кривой стене съедает столько клея, что честное выравнивание вышло бы дешевле.

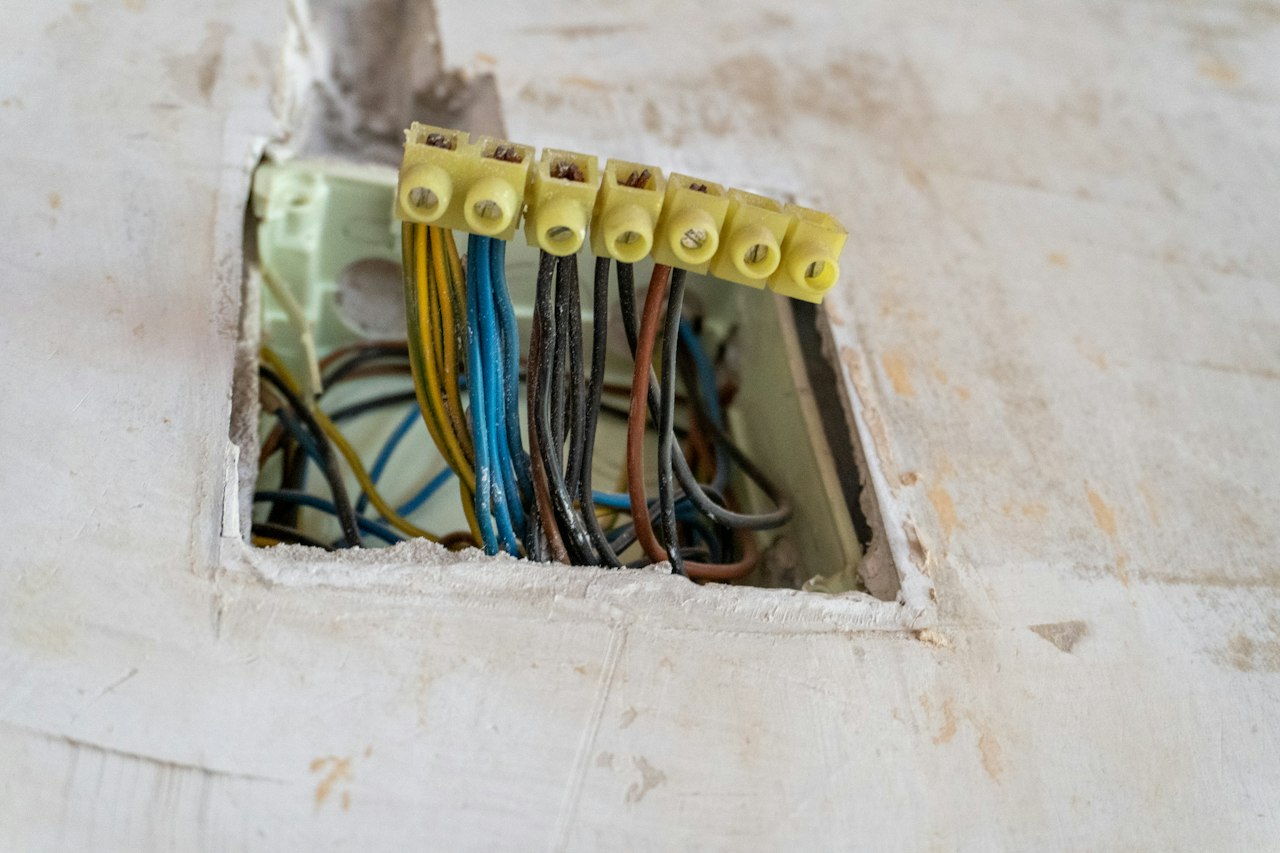

Распаечная коробка с проводами и клеммами в стене до чистовой отделки
⚠️

Экономия на черновом этапе всплывает через год

Протечку в стене или перегретую линию не видно в день приёмки. Когда проблема проявится, к исправлению добавятся вскрытие плитки или штукатурки, новая отделка и, возможно, ремонт соседям. Сэкономленная на кабеле сумма в этой смете окажется самой маленькой строкой.

Где экономить можно, а где нельзя: по видам работ
ЧтоМожно сэкономитьНе экономьте
ЭлектрикаРозетки и рамки среднего класса, простые светильникиМедный кабель полного сечения, УЗО, отдельные линии на технику
СантехникаСмеситель и унитаз среднего класса, напольный унитаз вместо инсталляцииТрубы и фитинги, число соединений в стене, опрессовка
СанузелПлитка только в мокрой зоне, влагостойкая краска на остальных стенахГидроизоляция пола с заходом на стены, вентилятор
СтеныОбои под покраску, одна акцентная стена вместо декора по всей комнатеГрунтовка, ровность под плитку и покраску
ПолЛаминат 32-33 класса в комнатах, керамогранит 60х60Сухая ровная стяжка, подложка по инструкции покрытия
ПотолокМатовый натяжной вместо выравнивания и многоуровневого гипсокартонаЗакладные под люстры и светильники до монтажа полотна
ДвериЭкошпон или ПВХ, стандартная высота 2000 ммРовный монтаж коробки по уровню

Стены и потолок: где разумно упростить

Короткообои под покраску и моющаяся краска вместо декоративной штукатурки, матовый натяжной потолок вместо выравнивания кривой плиты. Грунтовку и подготовку под покраску не урезают.

Дороже всего обходится отделка, которой нужна идеальная плоскость. Под покраску стены шпаклюют в 3-4 слоя и шлифуют, иначе при боковом свете проступит каждая волна. Флизелиновые обои с фактурой прощают мелкие неровности, и шпаклёвки уходит меньше. Цену готового метра мы сравнивали в разборе обои или покраска.

Декоративная штукатурка и панели под камень стоят в разы дороже ровной покраски. Если хочется акцента, сделайте одну стену, остальные оставьте спокойными.

С потолком логика обратная. Выравнивание кривой плиты, шпаклёвка и покраска выходят примерно в 1000-2000 руб за м2 с материалами. Простой матовый натяжной потолок стоит 500-1200 руб за м2 с монтажом и прячет перепады плит. От многоуровневых конструкций из гипсокартона проще всего отказаться без потери удобства.

Грунтовку не вычёркивайте: это самая дешёвая строка сметы, а без неё шпаклёвка отслаивается и краска ложится пятнами.

Пол, плитка и сантехника: аналоги без потери качества

Коротколаминат 32-33 класса вместо паркетной доски, керамогранит 60х60 вместо крупного формата, плитка только в мокрой зоне. Разница в готовом м2 доходит до нескольких тысяч рублей.

Пол – одна из самых больших площадей в смете. В спальне и гостиной ламинат 32-33 класса служит годами и стоит с укладкой около 1200 руб за м2, паркетная доска – в районе 5000. Кварцвинил оправдан на кухне и в прихожей, где бывает вода, в спальне переплачивать за его влагостойкость незачем. Что стелить в каждой комнате, описано в сравнении напольных покрытий.

У плитки дорого обходится и формат. Керамогранит 60х120 требует идеально ровного основания, двойного нанесения клея и системы выравнивания, поэтому укладка стоит 1500-2500 руб за м2 против 900-1300 за формат 60х60. Диагональ, ёлочка и мозаика тоже дороже прямой раскладки. Отечественный керамогранит 60х60 эконом-класса стоит 800-1200 руб за м2, и для квартиры его прочности хватает с запасом.

В санузле плитку кладут там, куда попадает вода: вокруг ванны или душа и за раковиной. Остальные стены закрывают влагостойкой моющейся краской. Смесители и унитазы среднего класса работают не хуже дорогих. Напольный унитаз дешевле инсталляции и проще в обслуживании.

Санузел, где плитка уложена только у ванны, а остальные стены окрашены

Сколько даёт замена на аналог, руб за м2

Ламинат вместо паркета3800 руб60х60 вместо 60х1201800 рубКраска вместо плитки1250 рубНатяжной вместо покраски650 руб

Оценка по серединам ценовых диапазонов готового м2 (материал и работа) в Калуге на 2026 год. Реальная разница зависит от коллекции, основания и сложности помещения.

Нестандартные размеры и сложные решения

Коротковсё нестандартное дорожает дважды, при покупке и при монтаже. Двери высотой 2 м, типовые модули кухни и прямые формы экономят без потери удобства.

Каждое отступление от стандарта обходится дороже дважды: при покупке и при монтаже.

  • Двери. Полотно высотой 2000 мм и шириной 600-800 мм есть в наличии почти везде, высота 2100-2300 мм – чаще заказ, ожидание и доплата. Экошпон и ПВХ-плёнка в жилой комнате служат годами и стоят заметно дешевле эмали и шпона.
  • Кухня. Гарнитур из типовых модулей дешевле изготовленного по размеру. Подгоните под него нишу и выводы коммуникаций заранее.
  • Скрытые двери, теневой профиль, плинтус заподлицо. Требуют идеальной геометрии стен и отдельной работы на каждом метре.
  • Ниши, арки, фигурные короба. Каждая добавляет профиль, гипсокартон, уголки и лишние слои шпаклёвки.

От красивых решений отказываться не обязательно. Выберите одну-две важные для вас вещи, сделайте их хорошо, остальное оставьте простым.

Экономия начинается с плана и сметы

Короткоплан расстановки мебели и розеток, список материалов и 2-3 сметы по одному заданию экономят больше, чем любая скидка в магазине.

Самая дорогая экономия – та, после которой переделывают. Розетка, добавленная после покраски, стоит в несколько раз больше, чем на черновом этапе: к работе электрика добавляются шпаклёвка и перекраска стены. Поэтому до старта нужен хотя бы простой план: мебель, розетки, выключатели, свет и выводы воды.

Следом идёт спецификация – список материалов с классом, форматом и количеством. Тогда подрядчики считают одно и то же, и вы видите реальную разницу в цене работы. Разброс цен на однотипные работы между бригадами доходит до 20-30%, так что 2-3 расчёта по одному заданию окупают потраченный вечер. Как читать строки и где прячут доплаты, разобрано в статье про смету на ремонт квартиры.

Резерв 10-15% сверху сметы тоже работает на экономию: без него срочную доработку закрывают покупками в ближайшем магазине по его цене.

Экономный ремонт: порядок действий

  1. Цель и бюджет. Решите, на сколько лет делаете ремонт и сколько готовы потратить с резервом 10-15%.
  2. План квартиры. Мебель, розетки, свет и выводы воды – на бумаге, до прихода электрика.
  3. Спецификация. Материалы с классом, форматом и количеством.
  4. Две-три сметы. Сравнение построчно: объёмы, единицы, чей материал.
  5. Договор и график. Смета приложением, оплата по этапам, даты заказа дверей и кухни.
  6. Закупка по этапам. Черновые материалы – оптом к старту, чистовые – одной партией к своему этапу.

Как покупать материалы с выгодой

Короткочерновые материалы берут оптом одной доставкой, чистовые – одной партией с расчётным запасом, акции ловят по готовому списку. Излишки целых упаковок часто можно вернуть.
  • Черновые – оптом и одним рейсом. Смеси, грунт, профиль, плиточный клей считают на весь объект и везут к началу этапа. Доставку и подъём оплачивают за рейс, и пять мелких заказов обходятся заметно дороже одного.
  • Плитку и ламинат – одной партией. В разных партиях плитка отличается по тону и калибру, и докупить такую же через месяц бывает невозможно.
  • Акции – по списку. С готовой спецификацией можно дождаться распродажи нужной позиции. Зимой и в начале весны спрос на ремонт ниже, и магазины чаще снижают цены на отделку.
  • Скидка подрядчика. У многих бригад есть договорённости с поставщиками. Если закупает бригада, просите чеки.
  • Возврат излишков. Целые упаковки строительные магазины обычно принимают обратно, условия уточните при покупке. Товар, отрезанный на метраж (кабель, линолеум), если он без брака, по закону не возвращают.
Стройматериалы и инструмент, сложенные в квартире во время ремонта
ℹ️

Запас считайте по раскладке, а не на глаз

Недостающие коробки плитки из другой партии могут отличаться по тону, а лишние пролежат на балконе. Попросите мастера посчитать расход под вашу раскладку: для плитки обычно закладывают 10-15% на подрезку, для ламината 5-10%, для обоев – рулон-два из той же партии.

Что можно сделать своими руками

Короткоснятие старой отделки, вынос мебели, уборку и простую покраску реально взять на себя. Электрику, газ, трубы и гидроизоляцию оставьте мастерам.

Часть работ не требует ни опыта, ни дорогого инструмента. В двухкомнатной квартире около 120-140 м2 стен, а снятие обоев в Калуге стоит 80-200 руб за м2. Выходит 10-25 тысяч, которые остаются у вас за пару выходных.

Что реально сделать самому:

  • снять обои, старый линолеум и плинтусы, разобрать шкафы и антресоли;
  • вынести мусор в мешках и заказать вывоз: в обычные мусорные баки строительный мусор выбрасывать нельзя;
  • убирать объект по ходу работ и в конце;
  • покрасить батареи и собрать мебель.

Электрику, газ, разводку воды и канализации, гидроизоляцию, стяжку и плитку оставьте мастерам. Сбивать штукатурку и плитку тоже лучше не самому: легко задеть скрытую проводку или трубу. Какой снос безопасен и сколько он стоит, мы описали в материале про демонтаж в квартире.

Что даёт работа своими руками

  • Экономия 10-25 тысяч на снятии отделки в двушке
  • Понятный объём работ для бригады
  • Вы сами видите состояние стен и пола под старой отделкой

Чем вы рискуете

  • График сдвигается, если вы не успели к приходу бригады
  • На ваши работы гарантия подрядчика не распространяется
  • Сбивая плитку и штукатурку, легко задеть проводку или трубу

Бригада: почему самая дешёвая выходит дороже

Короткозаметно заниженная цена за м2 обычно означает урезанную смету или слабый контроль. На подрядчике экономят через фиксированную смету, этапную оплату и приёмку скрытых работ.

Работа – крупная часть сметы, и желание взять бригаду подешевле понятно. Разница в 15-20% за м2 редко объясняется щедростью. Чаще в дешёвой смете нет половины позиций, которые потом появятся доплатами, или нет человека, который проверяет каждый этап.

Экономить на подрядчике разумнее условиями договора, чем торгом за ставку:

  • фиксированная смета приложением к договору, новые работы – только после письменного согласования;
  • оплата по принятым этапам без крупного аванса;
  • приёмка скрытых работ до закрытия: фото проводки и труб, акт на гидроизоляцию;
  • гарантия на работы с понятным сроком.

Какие пункты проверить до подписи, разобрано в статье про договор на ремонт квартиры.

💡

Снимите скрытые работы на телефон

Перед штукатуркой и стяжкой сфотографируйте каждую стену с проводкой и трубами, приложив рулетку от угла и от пола. Снимки бесплатные, и через несколько лет они подскажут, где можно сверлить, и помогут найти трубу без вскрытия всей стены.

📌 Коротко о главном

  • Экономьте на том, что меняется без вскрытия: обои, краска, светильники, двери, смесители.
  • Проводку, трубы, гидроизоляцию и основание делайте без упрощений – их переделка стоит дороже всего.
  • Крупный формат плитки и нестандартные размеры дорожают дважды: при покупке и при монтаже.
  • План, спецификация и 2-3 сметы по одному заданию экономят больше любой скидки в магазине.
  • Снятие старой отделки и уборку можно взять на себя, электрику и сантехнику – нет.
  • Держите резерв 10-15% и не торопите высыхание стяжки и штукатурки.

Частые вопросы

Сколько реально сэкономить на ремонте без потери качества?

Ориентир – 15-25% от первоначальной сметы за счёт класса чистовых материалов, простых решений, сравнения смет и части работ своими руками. Больше обычно срезают только на скрытых работах, и это возвращается переделками.

Выгоднее покупать материалы самому или через бригаду?

Своя закупка даёт контроль над ценой и акциями, но недовоз и пересортица становятся вашей заботой, а у бригады бывают скидки поставщиков. Удобный вариант: черновые материалы берёт бригада по согласованному списку с чеками, чистовые вы выбираете и покупаете сами.

Какой класс ламината взять, чтобы не переплатить?

Для спальни и гостиной хватает 32 класса, для прихожей и кухни берите 33 класс или кварцвинил. 34 класс в жилой комнате – лишняя переплата.

Можно ли сэкономить на дизайн-проекте?

Полный дизайн-проект нужен не всем. А простой план с мебелью, розетками, светом и выводами воды нужен любому ремонту: он дешевле одной переделки стены.

Когда дешевле делать ремонт?

Материалы чаще дешевеют зимой и в начале весны, когда спрос ниже, и у бригад проще найти окно в графике. Мокрые процессы зимой требуют отопления и проветривания, поэтому это время удобно для закупок и подготовки.

Хотите понять, где в вашем ремонте можно сократить расходы без переделок? Замерщик РемСтрой40 приедет бесплатно, составит фиксированную смету с разбивкой по этапам и подскажет аналоги материалов под ваш бюджет. Договор, поэтапная оплата, гарантия 3 года.

Вызвать замерщика

Добавить комментарий

Ваш электронный адрес не будет опубликован. Обязательные поля помечены *

Мы используем cookie-файлы и Яндекс Метрику для наилучшего представления нашего сайта. Продолжая использовать этот сайт, вы соглашаетесь с использованием cookie-файлов.
Принять
Политика конфиденциальности
